入札積算のやり方を徹底解説|手順・内訳書の書き方・最新制度まで

入札積算のやり方 手順・内訳書の書き方(サムネイル) 実務ノウハウ

積算とは、工事の施工に必要な資材・機械の所要量や工期を把握し、請負工事費を算定する作業のことです。

公共工事の入札では、積算の精度が落札の可否を大きく左右します。積算額が予定価格を外れれば失格。低すぎれば低入札調査の対象。正確な積算は、入札で勝つための基本条件です。

この記事では、積算の基本的な流れ・内訳書の書き方、そして平成29年度から本実施となった「入札時積算数量書活用方式」の仕組みまで、実務担当者が知っておくべき内容を体系的に解説します。

  1. 積算の基本:建設事業のどの段階で何をするのか
    1. 積算の定義
    2. 建設事業フローにおける積算の位置づけ
  2. 積算の基本的なやり方:5つのステップ
    1. ステップ1:設計図書・仕様書を読み込む
    2. ステップ2:数量の拾い出し
    3. ステップ3:単価の設定
    4. ステップ4:工事費の積み上げ・集計
    5. ステップ5:内訳書の作成・提出
  3. 入札時に提出する内訳書の書き方
    1. 内訳書提出の法的根拠
    2. 内訳書に記載すべき主な項目
    3. 法定福利費の明示が求められる背景
    4. 発注機関の指定様式を必ず確認する
  4. 入札時積算数量書活用方式とは:最新制度を押さえる
    1. 制度の概要と導入経緯
    2. 導入の目的
    3. 「契約数量」ではない点に注意
    4. 地方公共団体への広がり
  5. 積算精度を高めるための実務ポイント
    1. 現場の特殊条件を積極的に拾い出す
    2. 予定価格との乖離を最小化する
    3. 類似案件の落札データを活用する
    4. 複数人によるチェック体制を整える
    5. 共同企業体(JV)での積算分担を事前に明確にする
  6. よくある質問(FAQ)
    1. 積算と見積もりはどう違うのですか?
    2. 発注者の積算数量書が公開された場合、そのまま流用してもよいですか?
    3. 積算ミスがあった場合、入札後に修正できますか?
    4. 入札時積算数量書活用方式はすべての工事に適用されますか?
    5. 標準歩掛はどこで入手できますか?
  7. まとめ:積算の精度が入札の勝敗を決める

積算の基本:建設事業のどの段階で何をするのか

積算の定義

国土交通省 東北地方整備局の技術資料によれば、積算とは「施工計画に基づき施工を行うために必要な資材、機械等の所要量や必要な工期の把握、およびこれに基づく請負工事費の算定」と定義されています(新土木積算大系の解説)。

端的に言えば、「この工事をやり遂げるのにいくらかかるか」を数量・単価から積み上げて計算する作業です。

建設事業フローにおける積算の位置づけ

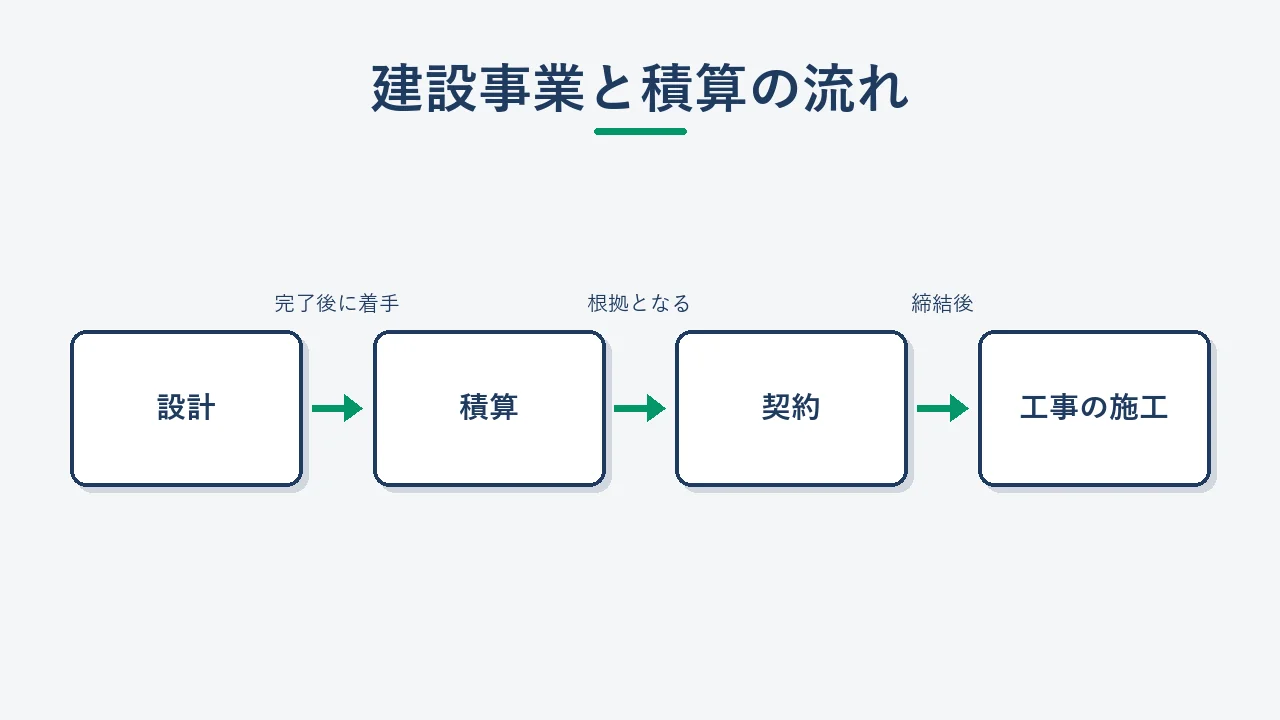

公共工事の建設事業フローにおける積算の位置づけを示す概念図(設計→積算→契約→施工)

公共工事は次の順序で進みます。

調査・計画 → 設計 → 積算 → 契約 → 工事の施工

積算は設計が完了した後、契約前に行われます。発注者は予定価格を設定するために積算を行い、受注者は入札金額(応札額)を決めるために積算を行います。

注目すべきは、積算・契約業務が建設事業の各段階に深く関わっている点です(同出典)。

段階積算・契約業務の関わり
設計段階工法選定の判断材料となる
工事発注時予定価格・入札額の算定根拠
工事施工時出来高管理の基準

積算は入札前だけでなく、工事中の出来高管理にも影響します。だからこそ、精度が求められます。

積算の基本的なやり方:5つのステップ

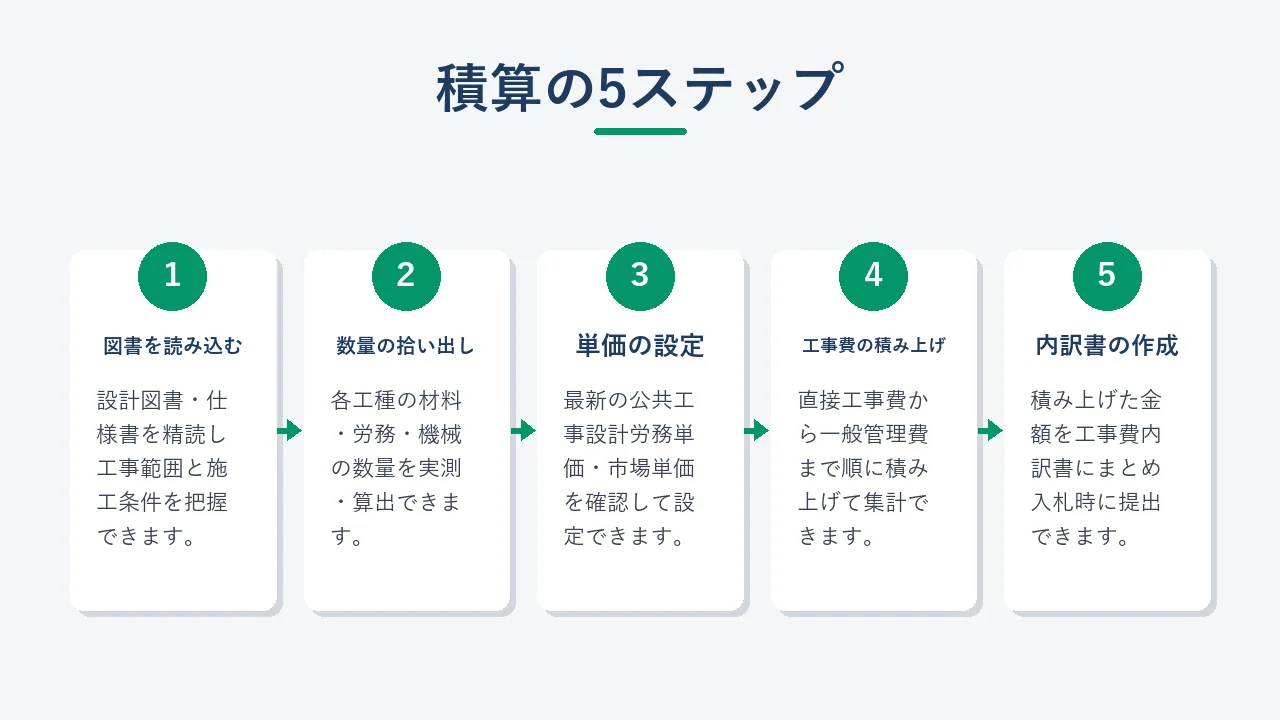

公共工事入札の積算を行う5つのステップを順に示したフロー図

ステップ1:設計図書・仕様書を読み込む

積算の出発点は、発注機関が公開する設計図書・特記仕様書・現場説明書の精読です。見落としがあると、数量の拾い出し段階で誤りが連鎖します。特に確認すべき点は次のとおりです。

  • 工事の範囲と施工条件
  • 使用する資材・工法の指定
  • 工期・工程の制約
  • 現場の地理的条件・搬入経路

ステップ2:数量の拾い出し

設計図から、各工種に必要な材料・労務・機械の数量を実測・算出します。「数量拾い」とも呼ばれる作業です。

  • 躯体工事:型枠面積・鉄筋量・コンクリート量
  • 土工事:掘削土量・埋め戻し量・残土処分量
  • 設備工事:配管延長・機器台数

数量の単位(m・m²・m³・台・式)を設計図・数量調書と一致させることが重要です。単位のズレは積算額を大きく狂わせます。

ステップ3:単価の設定

数量が確定したら、各項目の単価(歩掛・材料費・労務費)を設定します。公共工事では、次の公表資料が単価設定の基礎資料となります。

  • 公共工事設計労務単価(国土交通省・農林水産省が毎年3月に改定・公表)
  • 建設物価・積算資料(民間出版物。市場単価の参照に使われる)
  • 標準歩掛(各工種の標準的な作業量の目安)

単価は地域・時期によって変動します。必ず入札公告時点の最新版を使うことが原則です。古いデータを流用すると、実態とかけ離れた積算額になります。

ステップ4:工事費の積み上げ・集計

各工種の「数量×単価=金額」を積み上げ、直接工事費→共通仮設費→現場管理費→一般管理費等の順に積み上げます。

直接工事費(材料費+労務費+機械経費)
  ↓
共通仮設費(仮設設備・安全対策費等)
  ↓
現場管理費(現場監督費・検査費等)
  ↓
一般管理費等(本社経費・利益等)
  ↓
工事価格(消費税別)
  ↓
請負工事費(消費税込)

共通仮設費・現場管理費・一般管理費等は、発注機関が定める率計上の方式を採用するケースと、明細を積み上げるケースがあります。発注機関の積算基準を事前に確認してください。

ステップ5:内訳書の作成・提出

積み上げた金額を工事費内訳書にまとめ、入札時に提出します。内訳書の書き方は次の章で詳しく解説します。

入札時に提出する内訳書の書き方

内訳書提出の法的根拠

内訳書の提出は任意ではありません。公共工事の入札及び契約の適正化の促進に関する法律(適正化法)第12条により、建設業者は入札金額の内訳として「材料費・労務費・法定福利費・安全衛生経費・建設業退職金共済(建退共)掛金等を記載した書類」を提出しなければなりません(国土交通省官庁営繕部)。

提出を怠った場合や、内容が著しく不合理な場合は失格となるケースがあります。

内訳書に記載すべき主な項目

公共工事入札で提出する工事費内訳書に記載すべき主な項目の一覧表
項目内容
工種・種別・細別工事内容の階層別分類
数量・単位設計図書に基づく数量
単価各細別の単価
金額数量×単価
材料費資材の費用
労務費作業員の賃金
法定福利費社会保険料の事業主負担分
安全衛生経費労働災害防止に必要な経費
建設業退職金共済(建退共)掛金退職金共済制度の事業主掛金
共通仮設費・現場管理費率計上または明細計上

法定福利費の明示が求められる背景

国土交通省は建設業の社会保険加入を推進しており、法定福利費を内訳書に明記することは、現場で働く労務者への社会保険適用を確保する観点から重要視されています。発注機関によって様式は異なりますが、「法定福利費」の専用欄を設けた内訳書フォーマットを用意している機関が増えています。

発注機関の指定様式を必ず確認する

農林水産省の農業農村整備事業向けに公開されている内訳書作成ツールのマニュアルのように、発注機関によっては専用のExcelフォーマットや作成手順書を提供しています。入札参加前に発注機関の公式ページで指定様式を確認し、それに従って作成してください。

内訳書の記載方法でつまずきやすいポイントは、内訳書の書き方を解説した記事でも詳しく取り上げています。あわせて参照してください。

入札時積算数量書活用方式とは:最新制度を押さえる

制度の概要と導入経緯

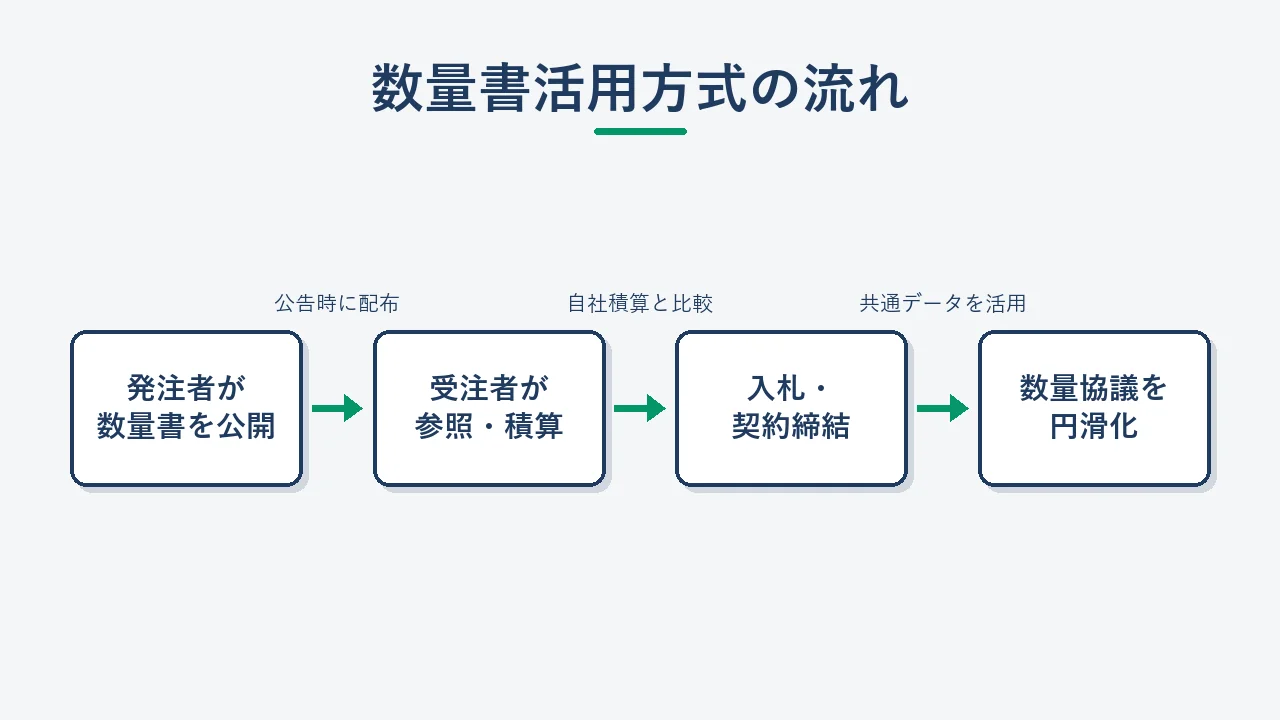

入札時積算数量書活用方式の仕組みと流れ(発注者が数量書を公開→受注者が参照→入札→協議円滑化)

入札時積算数量書活用方式」とは、発注者(国)が積算で使用した数量書を、入札時に受注者へ開示する方式です。

国土交通省官庁営繕部平成28年度から試行導入し、平成29年度から本実施に移行しました。

導入の目的

従来は、受注者が自ら数量を拾い出して積算し、入札金額を決めていました。しかし発注者と受注者の積算数量に差があった場合、工事完了後に「当初の数量と実際の施工量が違う」として協議が難航するケースがありました。

この方式では、契約後に当初入札時の発注者積算数量に疑義が生じた場合に、円滑な協議を可能にすることを目的としています(同出典)。発注者と受注者が共通の数量データを持つことで、主張の食い違いを最小限に抑えられます。

「契約数量」ではない点に注意

重要な誤解防止ポイントがあります。国土交通省の営繕積算方式活用マニュアルには、入札時積算数量書は「契約数量」ではないと明記されています。

つまり、発注者が開示した数量書の数値どおりに施工しなければならないというものではありません。あくまで双方の認識を合わせるための参考資料として位置づけられています。

受注者側はこの数量書を参照しつつも、自社の施工計画に基づく独自積算で入札金額を決定することが求められます。

地方公共団体への広がり

この方式は国(官庁営繕工事)にとどまらず、地方にも普及しています。国土交通省の資料によれば、令和8年4月時点で全国の都道府県・政令指定都市のうち21機関がこの方式を導入しており、さらに約3割の地方公共団体で導入が検討されています。

地方自治体の工事案件でもこの方式が拡大しているため、今後は地方入札でも発注者の積算数量書を入手できるケースが増えると見込まれます。入札公告や現場説明会での確認を習慣づけておくとよいでしょう。

積算精度を高めるための実務ポイント

現場の特殊条件を積極的に拾い出す

公表されている標準歩掛や市場単価はあくまで「標準条件」を前提にしています。実際の現場では、次のような特殊条件が単価・数量に影響します。

  • 狭隘地・高所作業による作業効率の低下(歩掛割増)
  • 夜間・休日施工による割増賃金
  • 遠隔地への資材搬入コスト(運搬費の増大)
  • 地盤条件(岩盤・軟弱地盤)による工法変更

設計図書の特記仕様書や現場説明事項を精読し、標準条件からの乖離を丁寧に拾い出すことが積算精度を高める鍵です。現場条件の考慮漏れは、施工段階での赤字に直結します。

予定価格との乖離を最小化する

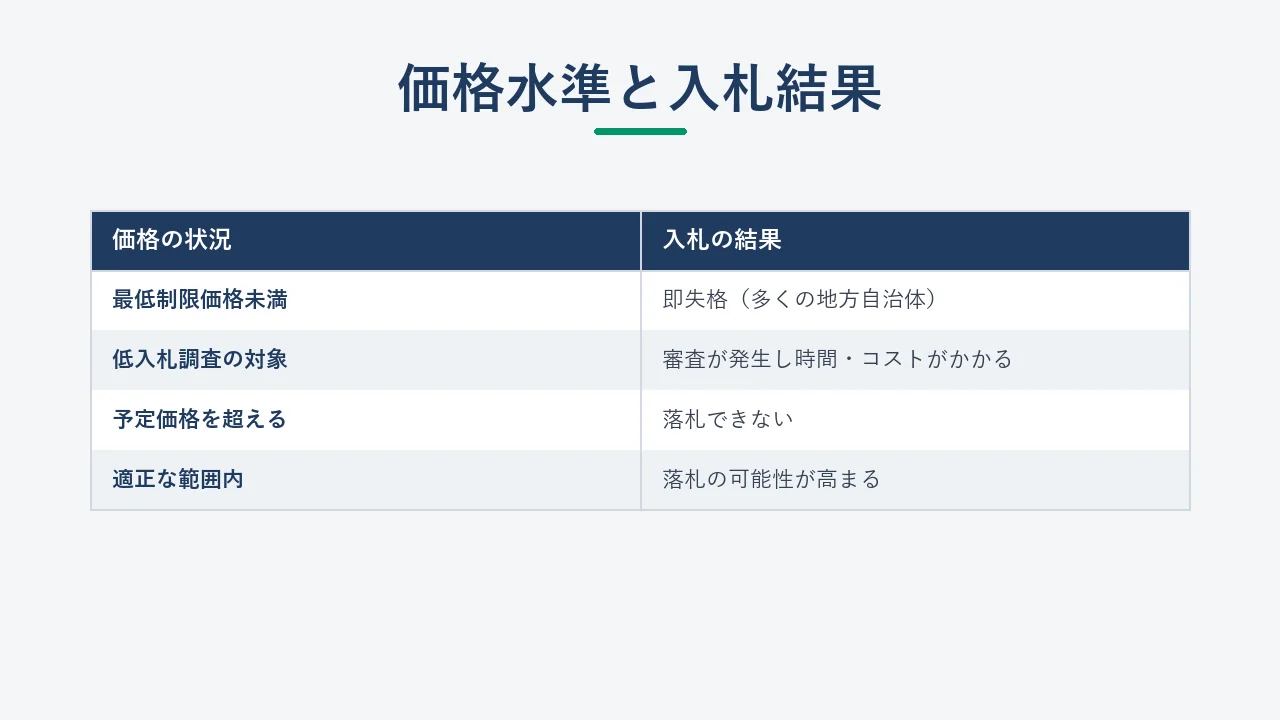

入札積算における価格水準と入札結果の関係を示す対照表(失格・調査・落札不可・適正範囲)

入札で重要なのは「安くする」ことではなく「予定価格に近い金額を出す」ことです。価格の位置づけを整理すると次のようになります。

状況結果
最低制限価格を下回る即失格(多くの地方自治体の工事)
低入札価格調査の対象水準審査が発生し時間・コストがかかる
予定価格を超える落札できない
予定価格に近い(適正範囲内)落札の可能性が高まる

最低制限価格と低入札価格調査制度は別の仕組みです。前者は下回ると即失格、後者は著しく低い場合に履行可能性を調査するものであり、混同しないようにしてください。

落札率の分析方法については落札率とは何かを解説した記事で詳しく取り上げています。自社の落札率を振り返ることで、積算精度の改善ポイントが見えてきます。

類似案件の落札データを活用する

官公庁の落札情報は原則として公開されています。類似工種・規模・地域の過去落札データを収集・分析することで、市場相場(実勢価格)と予定価格の傾向をつかむことができます。

入札に慣れた担当者ほど、過去の落札情報を積算の参考データとして活用しています。単価設定の精度向上だけでなく、どの価格帯に落札が集中しているかを把握することが、より適正な入札金額の設定につながります。

複数人によるチェック体制を整える

積算は一人で完結させないことが重要です。数量拾い・単価設定・集計・内訳書作成の各段階で、別の担当者がダブルチェックする体制を整えてください。

入札書提出後は金額の修正ができません。計算ミス・転記ミスは提出前に必ず発見する仕組みを作ることが、積算業務の基本的なリスク管理です。

共同企業体(JV)での積算分担を事前に明確にする

規模の大きな工事では共同企業体(JV)を組成して入札するケースがあります。その場合、積算作業の分担・集計方法・責任範囲を事前に明確にしておかないと、内訳書に不整合が生じるリスクがあります。JVの基本的な仕組みについては共同企業体(JV)とは何かを解説した記事を参照してください。

よくある質問(FAQ)

積算と見積もりはどう違うのですか?

積算と見積もりは混同されがちですが、意味合いが少し異なります。積算は「数量と単価を積み上げて工事費を算定する作業そのもの」を指します。見積もりは「取引先や発注者に提示する金額の提案行為」を含む広い概念です。公共工事の入札実務では「積算→内訳書作成→入札金額の決定」という流れを経るため、「積算」という表現が使われることが多くなっています。

発注者の積算数量書が公開された場合、そのまま流用してもよいですか?

参照することは問題ありませんが、そのまま流用することは避けてください。入札時積算数量書は契約数量ではなく、あくまで参考資料です。発注者の拾い数量と現場実態に差がある場合、自社積算なしに応札すると施工段階で採算が合わなくなるリスクがあります。発注者数量書を「チェックの基準」として使い、自社の拾い出し結果と比較・検証することが適切な活用方法です。

積算ミスがあった場合、入札後に修正できますか?

原則として、入札書の提出後は金額の変更・取り消しはできません。入札金額は最終的な意思表示として扱われるため、積算ミスによる損失は受注者が負うことになります。提出前の複数人によるチェック体制が不可欠です。入札書の書き方と記載上の注意点については、入札書の書き方を解説した記事をあわせて確認してください。

入札時積算数量書活用方式はすべての工事に適用されますか?

現時点では全工事に一律適用されているわけではありません。国(官庁営繕工事)では平成29年度から本実施となっていますが、地方公共団体では機関ごとに導入状況が異なります。令和8年4月時点で21機関が導入済み、約3割が検討中という段階です(国土交通省)。入札に参加する際は、当該発注機関がこの方式を採用しているかを入札公告・現場説明会で確認することをお勧めします。

標準歩掛はどこで入手できますか?

国土交通省や農林水産省が積算基準・歩掛表を公表しています。ただし工事の種類(土木・営繕・農業農村整備など)によって適用する基準が異なります。発注機関の積算基準を優先的に確認し、工種ごとに該当する基準書を参照するようにしてください。民間出版物(建設物価・積算資料)も市場単価の把握に有用です。

まとめ:積算の精度が入札の勝敗を決める

入札積算のやり方を5ステップで整理します。

  1. 設計図書・仕様書の精読:工事範囲と施工条件を正確に把握する
  2. 数量の拾い出し:各工種の材料・労務・機械数量を算出する
  3. 単価の設定:最新の公表単価・市場単価を使う
  4. 工事費の積み上げ:直接工事費から一般管理費等まで積み上げる
  5. 内訳書の作成・提出:法定様式・指定様式にしたがい正確に提出する

また、「入札時積算数量書活用方式」の普及により、発注者積算数量を参照できる機会が増えています。契約数量ではないという点を正しく理解したうえで、自社積算との比較・検証に活用してください。

正確な積算は入札価格の適正化だけでなく、受注後の採算管理・出来高確認にも直結します。積算精度を高めることが、安定した受注と利益確保への近道です。
