公共工事の前払金とは、工事着手に必要な資材購入や労務費などの初期費用を手当てするため、発注者が契約金額の一部を工事完了前に支払う制度のことです。
受注後すぐに大きな費用が発生する建設工事において、前払金は中小企業の資金繰りを支える重要な仕組みです。しかし「割合は何割もらえるのか」「保証会社との手続きはどうすればいいのか」「中間前払金との違いは何か」など、実務で迷うポイントは少なくありません。
この記事では、前払金制度の基本的な仕組みから支払割合・請求手順・中間前払金の条件まで、実務担当者が知るべき内容を具体的な数値とともに解説します。

前払金制度の基本的な仕組みと法的根拠
前払金制度の法的根拠は、公共工事の前払金保証事業に関する法律(昭和27年法律第184号)です。同法は「公共工事に関する前金払の適正かつ円滑な実施を確保するため、前払金保証事業の登録およびその事業の運営の準則を定める」ことを目的としています(e-Gov法令検索)。

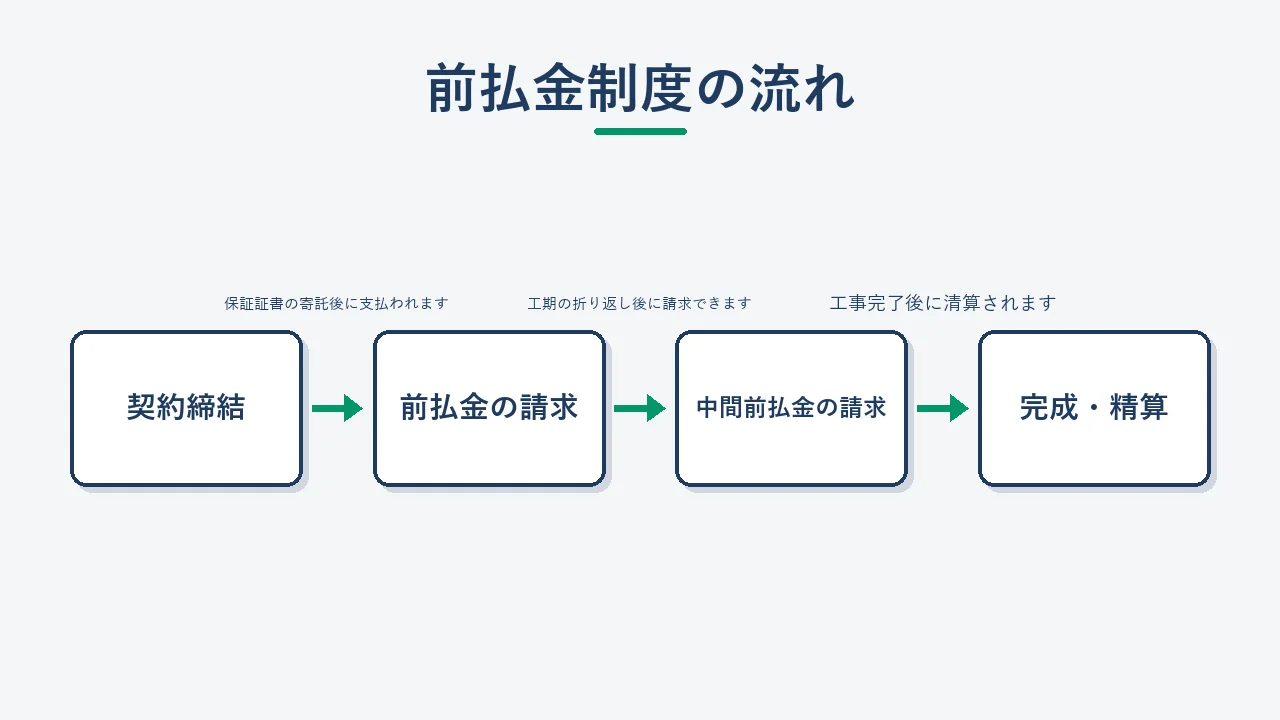

制度の仕組みを端的に整理すると、次の3点になります。
| 項目 | 内容 |
|---|---|
| 目的 | 工事着手に必要な資材購入・労務費等の初期資金の手当て |
| 支払タイミング | 契約締結後、保証証書の寄託を条件として工事着手前に支払い |
| 保護の仕組み | 受注者が倒産・施工不能になった場合、保証会社が発注者に前払金を返還 |
前払金は「もらえるお金」ではなく、工事完了後に清算される一時的な立替払いという性格を持ちます。工事費の精算時には受け取った前払金が差し引かれるため、受け取れるキャッシュの総額が増えるわけではありません。保証料のコストが別途かかるため、実際に必要な初期費用と照らし合わせた上で請求額を検討することが実務上のポイントです。
制度の対象となる工事・業務
対象となる工事の金額基準は発注機関ごとに設けられています。具体例として、埼玉県上尾市では1件の請負代金額が500万円以上の建設工事を前払金制度の対象としています。設計・調査・測量などの業務委託については、1件の委託金額が300万円以上の場合に適用されます(上尾市 前金払制度)。
群馬県吉岡町でも同様に、「設計金額が300万円以上の建設工事」および「設計金額が300万円以上の設計・測量等の建設コンサルタント業務委託」が対象です(吉岡町 前金払制度)。
金額基準は発注機関によって異なる場合があるため、契約時の条件書や特記仕様書で必ず確認してください。
前払金の割合はどのくらい?具体例で確認

前払金の割合は、工事区分によって異なります。上尾市と吉岡町の規定をもとに確認します。
建設工事の場合
上尾市では、前払金として請求できる金額は請負代金額の10分の4(40%)以内です。10万円未満の端数は切り捨てとなります。たとえば請負代金が1,000万円の工事であれば、最大400万円を前払いとして受け取ることができます(上尾市 前金払制度)。
吉岡町でも同様に、建設工事については契約金額の10分の4以内が原則とされています(吉岡町 前金払制度)。
設計・調査・測量業務委託の場合
業務委託については、上尾市では委託金額の10分の3(30%)以内とされています。吉岡町の設計・測量等業務委託も同様に契約金額の10分の3以内が原則です。

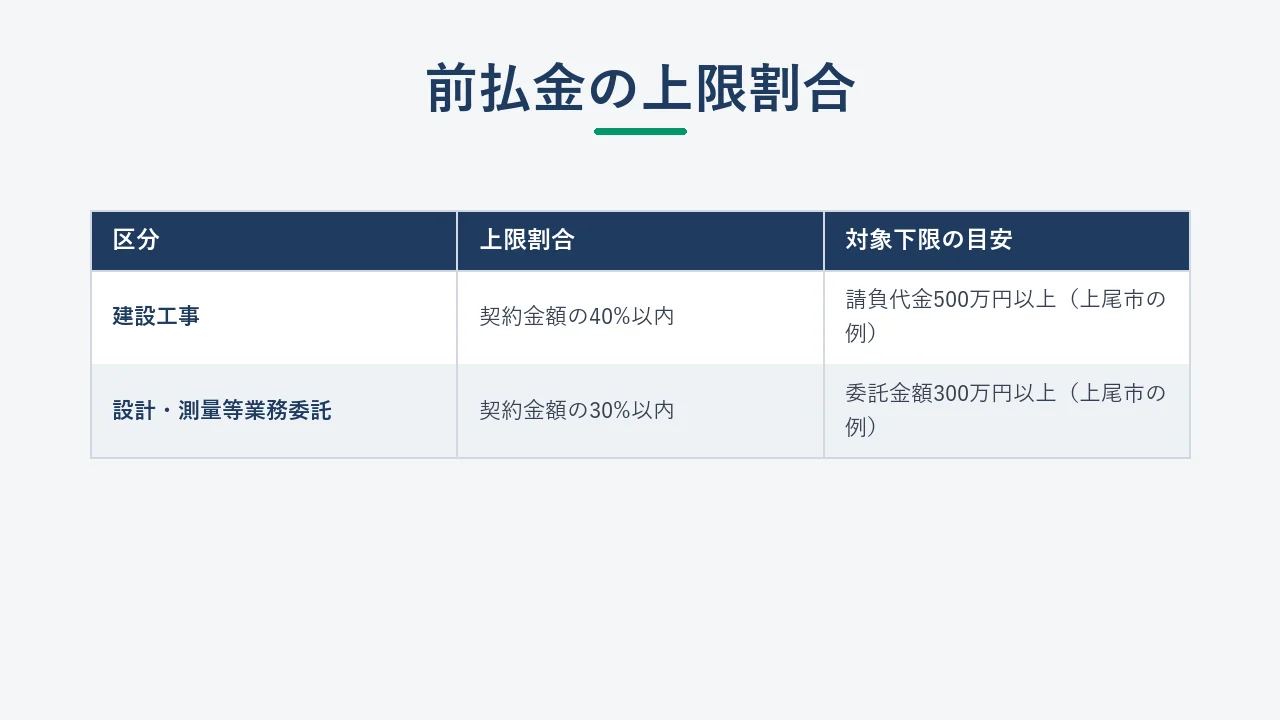

| 区分 | 前払金の上限割合 | 対象下限の目安 |
|---|---|---|
| 建設工事 | 契約金額の40%以内 | 請負代金500万円以上(上尾市の例) |
| 設計・測量等業務委託 | 契約金額の30%以内 | 委託金額300万円以上(上尾市の例) |
なお、この割合はあくまでも上限です。実際に請求する金額は、工事開始時に必要な費用を見積もった上で決定します。必要以上に請求すると保証料が増えるため、実態に即した金額を請求することが合理的です。
前払金を受け取るまでの手続きの流れ

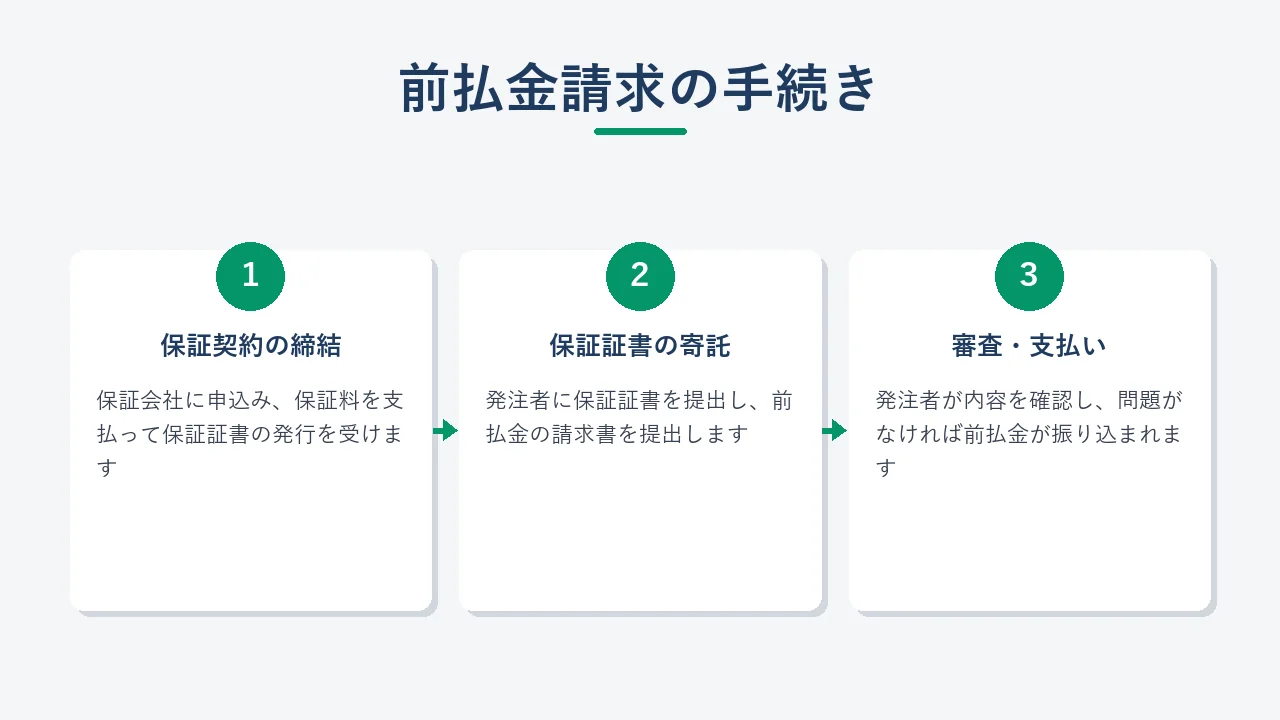

前払金を受け取るには、発注者に請求書を提出するだけでは不十分です。前払金保証事業会社との保証契約の締結と保証証書の寄託が必須となります。手続きの流れを順を追って整理します。

ステップ1:前払金保証会社への申込み・保証契約の締結
前払金保証事業会社は、法律に基づいて国土交通大臣の登録を受けた会社です。工事の所在地域に対応した保証会社に連絡し、保証申込みを行います。保証料を支払い、保証証書の発行を受けます。
ステップ2:発注者への保証証書の寄託・前払金の請求
発注者(市町村・都道府県等)に保証証書を寄託(提出・預け入れ)し、併せて前払金の請求書を提出します。電子化の動向として、上尾市では令和5年4月から電子証書等の取扱いを開始しています(上尾市 前金払制度)。吉岡町では令和7年9月から保証事業会社との保証契約を電子保証とした場合に限り、メールによる請求書提出も可能となっています(吉岡町 前金払制度)。
ステップ3:発注者による審査・支払い
発注者が保証証書の内容と請求書を確認し、問題がなければ前払金が振り込まれます。支払いまでの日数は発注機関の規定によって異なるため、担当部署へ事前に確認しておくと安心です。
中間前払金制度とは?条件と割合を解説
中間前払金とは、工事の進捗に応じて追加で前払いを受けられる制度です。工期が長い工事では、工事中盤で追加の資金需要が生じることがあります。そのような場合に活用できるのが中間前払金です。
中間前払金の対象条件
上尾市の規定では、中間前払金を請求するには主に以下の条件を満たす必要があります(工程表上の進捗など、細目は発注機関の規定によります)。
- 当初の前払金が支払われていること
- 工期が3か月を超える建設工事であること
- 工期の2分の1を経過していること
- すでに行われた作業に要する経費が請負代金額の2分の1以上に相当すること
条件3と4はいずれも「工事が折り返し点を過ぎている」ことを示す指標です。単に時間が半分経過しているだけでなく、工事の出来高(経費ベース)も請負代金の50%以上に達している必要があります(上尾市 前金払制度)。
中間前払金の割合
上尾市では請負代金額の10分の2(20%)以内です。当初の前払金(最大40%)と合算すると、最大で請負代金の60%を工事完了前に受け取ることができます。
吉岡町でも「契約金額の10分の2以内(前払金と合わせて契約金額の10分の6以内)」と同様の規定が設けられています(吉岡町 前金払制度)。
| 種類 | 上限割合 | 前払金との累計上限 |
|---|---|---|
| 前払金 | 40%以内 | — |
| 中間前払金 | 20%以内 | 最大60%以内 |
契約保証金との違いと保証の種類
前払金の話と混同しやすいのが「契約保証金」です。この2つは目的が全く異なります。
- 前払金:受注者の資金繰り支援。発注者が受注者に支払うもの。
- 契約保証金:受注者が契約を履行しなかった場合の損害を担保するもの。受注者側が発注者に対して提供するもの。
上尾市では、契約保証金の割合は契約金額の100分の10(10%)以上とされています(上尾市 前金払制度)。
契約保証の方法は複数あり、現金納付のほか以下の方法が認められています。
- 金融機関の保証
- 保証事業会社の保証
- 公共工事履行保証証券(損害保険会社が発行)
- 履行保証保険契約の締結
現金納付は確実ですが、資金を拘束する点がデメリットです。実務上は保証会社の保証や履行保証保険を活用するケースが多く見られます。
下請業者への前払金支払いと元請の責務

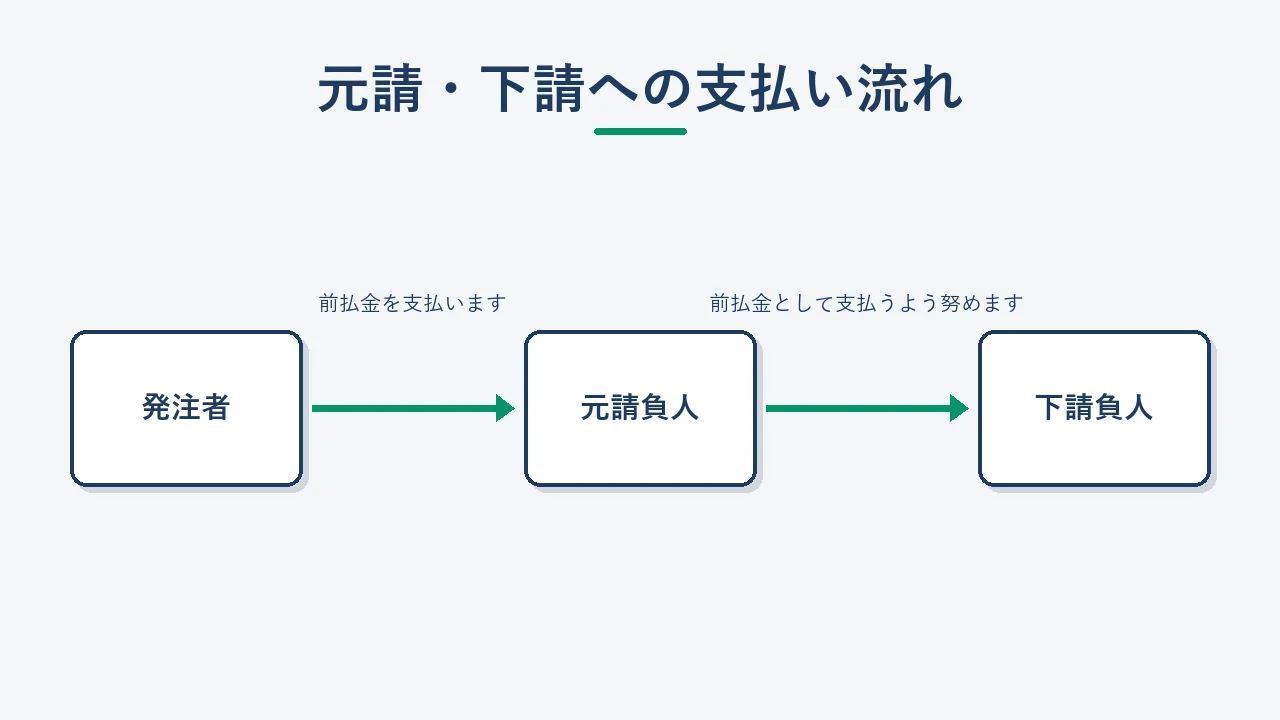

元請負人が発注者から前払金を受け取った場合、下請負人への支払いについても注意が必要です。
建設業法では、元請負人が前払金の支払いを受けたときは、下請負人に対しても工事着手に必要な費用を前払金として支払うよう努めるべきと定めています(上尾市 前金払制度)。これは強制義務ではなく努力義務ですが、下請業者の資金繰りを支援し、工事全体を円滑に進める上では積極的に対応することが望ましいといえます。
特に大規模工事で多数の下請業者が関わる場合、前払金を下流に適切に還元することは、施工品質や工期管理にも直結します。複数の企業が協力して施工にあたるJV(共同企業体)工事では資金の流れがさらに複雑になるため、共同企業体(JV)の仕組みと各社の役割についてはこちらの記事も参考にしてください。
よくある質問(FAQ)
前払金の請求は必須ですか?
前払金の請求は受注者の権利であり、義務ではありません。請求しないことも可能です。ただし、材料の先行購入など工事着手時に大きな出費が伴う場合は、積極的に活用することで資金繰りが安定します。保証料のコストと資金調達の必要性を比較した上で判断することをお勧めします。
前払金は工事以外の費用に使っても問題ありませんか?
前払金はその工事に係る費用にのみ使用することが求められており、他の工事や社内の運転資金への流用は認められていません。不適切な使途が発覚した場合、発注者から返還を求められるだけでなく、以後の入札参加資格や取引上の信頼性にも影響します。工事別に帳簿を分けて管理する習慣をつけることが重要です。
前払金保証の保証料はどのくらいかかりますか?
保証料は保証会社・保証金額・保証期間によって異なります。具体的な金額は、工事所在地域に対応した保証会社(東日本建設業保証・西日本建設業保証・北海道建設業信用保証等)に直接問い合わせて確認してください。保証料は工事原価に計上できるため、入札の積算段階から費用として織り込んでおくことをお勧めします。
中間前払金の出来高確認はどのように行いますか?
発注機関に対して「中間前払金請求に係る確認申請書」などの書類を提出し、監督員による確認を受けます。確認書類の様式や提出先は発注機関ごとに異なるため、担当部署に事前に問い合わせておくと手続きがスムーズです。上尾市のように様式をウェブサイトで公開している自治体も多いため、発注機関のサイトも確認してみてください。
工事が中止・契約解除になった場合、前払金はどう処理されますか?
契約が解除された場合、受注者は前払金のうち未使用分(または工事に充当されたと認められない分)を発注者に返還する義務があります。前払金保証会社は、受注者が返還できない場合に発注者へ保証金を支払います。これが前払金保証制度本来の機能です。工事の中止が見込まれる場合は、早めに発注者・保証会社の双方に連絡を取ることが重要です。
まとめ:前払金を正しく活用して資金繰りを安定させよう
公共工事の前払金制度のポイントを整理します。
- 前払金の上限:建設工事は契約金額の40%以内、業務委託は30%以内が一般的(発注機関により異なる)
- 請求の前提:前払金保証会社との保証契約の締結と保証証書の寄託が必須
- 中間前払金:工期3か月超・工期折り返し・出来高50%以上を満たせば追加で20%以内を請求可能(前払金と合計で最大60%)
- 契約保証金:前払金とは別物。受注者が提供する履行担保で、契約金額の10%以上が目安
- 下請業者への配慮:前払金受領後は下請負人への支払いにも努めることが建設業法上求められている
前払金制度をうまく活用するには、工事ごとの資金計画と保証手続きのタイミングを事前に把握しておくことが重要です。積算段階から保証料を原価に織り込む習慣をつけると、落札後の資金計画が立てやすくなります。積算の具体的な進め方は入札の積算のやり方を解説したこちらの記事で詳しく取り上げています。
