公共工事の中間検査とは?目的・対象工事・検査内容を実務担当者向けに解説

公共工事 中間検査とは サムネイル 実務ノウハウ

公共工事の中間検査とは、工事の施工途中に検査員が現場に臨場して実施する検査のことです。目的物の引渡しや請負代金の支払いは伴わず、施工の進捗状況や品質・施工技術の実態を把握するために行われます。

完了検査では確認できない「隠れてしまう部分」の品質や出来形を工事中に確認できる点が、中間検査の大きな特徴です。受注した工事に中間検査が設定されている場合、適切な準備と対応が求められます。この記事では、中間検査の定義・目的から対象工事の基準、検査方法、完了検査との違いまで、実務担当者が知っておくべき内容を網羅的に解説します。

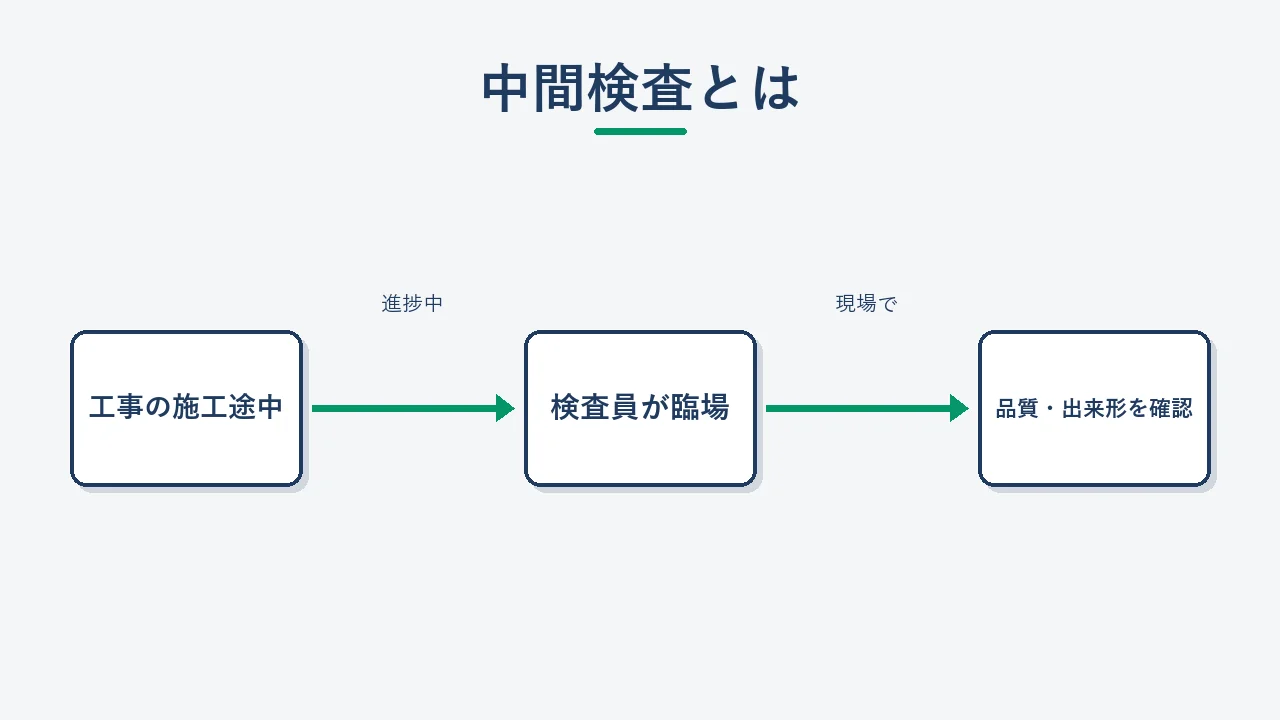

工事の施工途中に検査員が臨場し品質や出来形を確認する中間検査の流れを示すフロー図

公共工事の中間検査とは何か:定義と目的

公共工事の中間検査とは、工事の施工途中に検査員が現場に臨場して行う検査で、目的物の引渡しおよび請負代金の支払いを伴わないものです。

姫路市の公式情報によれば、中間検査は次のような場合を主な対象としています(参考:姫路市「公共工事の検査とは」)。

  • 特別な事情により、目的物の引渡し前に部分使用が生じる場合
  • 完了検査の時点では確認できない部分(地下埋設物・基礎構造など)がある場合
  • 工事の進捗状況や施工技術など、工事の実態を把握して工事成績の評定に活用する場合

つまり中間検査は、「出来上がった後では確認できない部分を工事中に押さえておく」という意味合いが強い検査です。また、施工不良を早期に発見・是正することで、発注者と受注者双方のリスクを低減する役割も担っています。

一方、つくば市では「中間技術検査」という名称で整備しており、建設工事の施工過程において適正かつ能率的な施工の確保と、建設技術水準の向上を図ることを目的と明示しています(参考:つくば市「公共工事の中間技術検査」)。

このように、名称は自治体によって「中間検査」「中間技術検査」などと異なる場合がありますが、施工中に品質・出来形・施工管理の実態を確認するという目的は共通しています。


中間検査と完了検査の違い

公共工事の検査には大きく「中間検査」と「完了検査」があります。両者の違いを整理します。

項目中間検査完了検査
実施時期工事の施工途中工事の全部または部分的な完成後
引渡し伴わない伴う(引渡し前提)
請負代金の支払い伴わない支払いが発生
主な目的進捗・品質・施工技術の把握、成績評定の参考契約に基づく完成確認・引渡し
検査員の臨場必要(現場への立会い)必要

最も重要な違いは「引渡しと代金支払いの有無」です。完了検査は工事の完成を確認して初めて目的物を引き渡し、請負代金を精算する場ですが、中間検査はあくまで途中経過の確認にとどまり、それ自体が代金支払いのトリガーにはなりません。

ただし、工事の出来形部分に対して代金の一部を支払う「部分払」(公共工事標準請負契約約款第38条。引渡しは伴いません)の場面では、中間段階で出来高の検査が行われるケースがあります。この場合は「部分払検査」として位置づけられ、通常の中間検査とは別に扱われることが一般的です(工事目的物の一部の引渡しを伴う場合は、別制度の「部分引渡し」(同約款第39条)となります)。

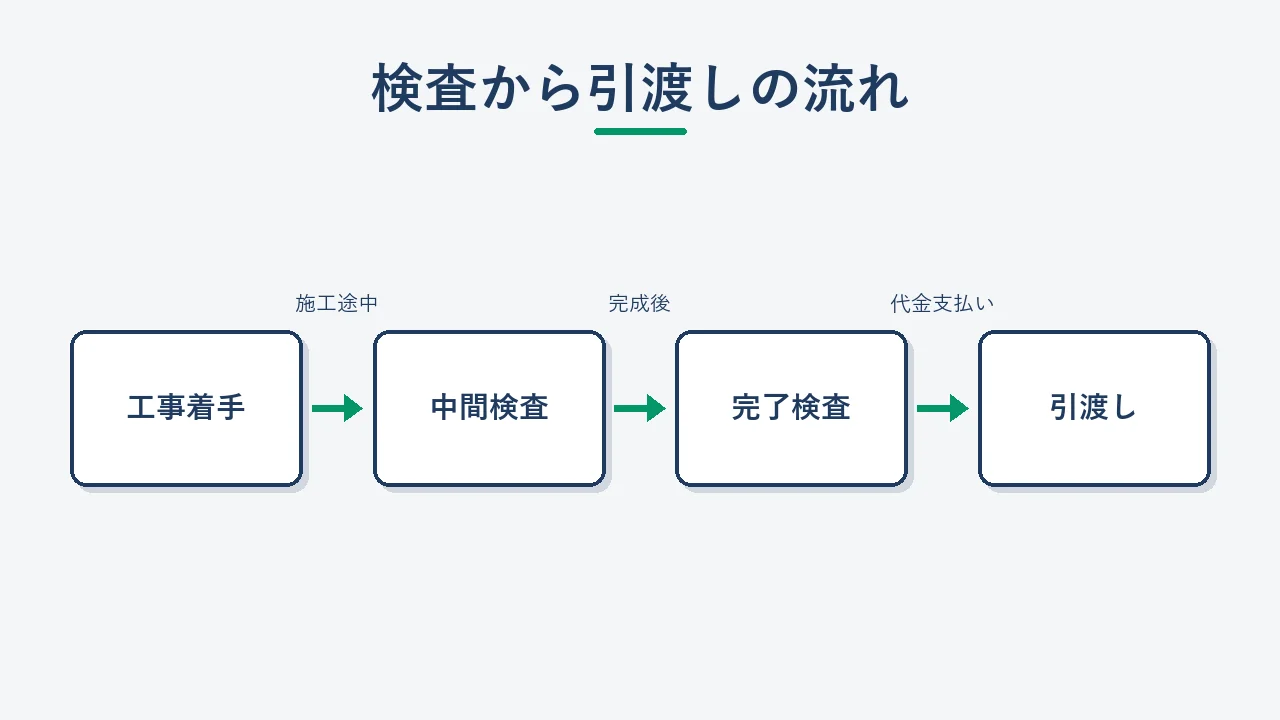

工事着手から中間検査・完了検査を経て引渡しに至る公共工事の検査の位置づけを示すフロー図

中間検査の対象工事:契約金額などの基準

中間検査の対象となる工事の基準は、各発注機関(国・都道府県・市町村)が独自に定めています。一般的には一定金額以上の工事低入札価格調査制度の対象工事が義務づけられることが多いです。

つくば市の例では、以下の工事が中間技術検査の対象とされています(参考:つくば市「公共工事の中間技術検査」)。

  • 当初の契約金額が4,500万円以上の建設工事
  • 低入札価格調査を経て契約者となった者が施工する建設工事

ただし、単純工事など工期が短いものや特殊な事情がある場合は、対象から除外されることがあります。

国土交通省も技術検査基準を整備しており(参考:国土交通省「土木工事技術検査基準について」)、大規模工事を中心に施工途中の技術検査を実施するよう求めています。各省庁・自治体はこの基準を参考にしながら、自機関のルールを設けています。

実務上の注意点として、対象金額の基準は発注機関によって異なります。受注後は必ず契約書・特記仕様書・発注機関のガイドラインを確認し、中間検査の実施義務があるかどうかを把握してください。

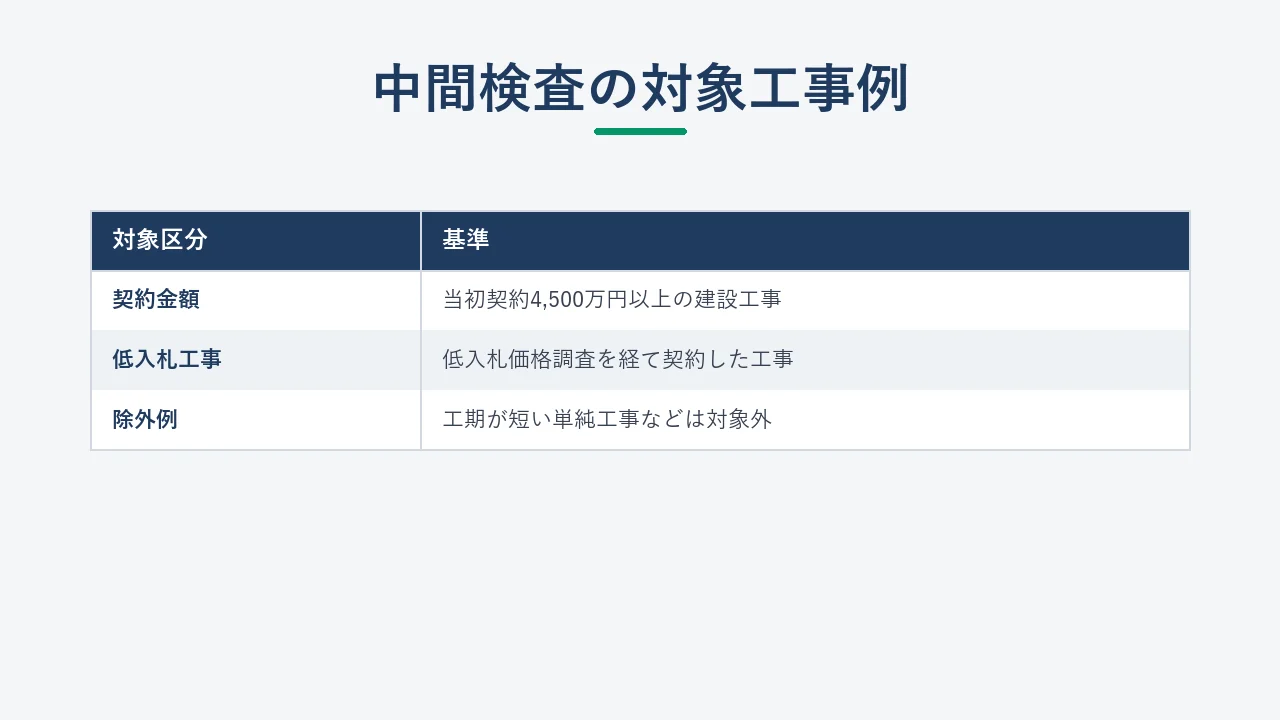

契約金額や低入札価格調査工事など中間検査の対象工事の基準を整理した一覧表

中間検査の実施時期と回数

中間検査の実施時期は、検査の目的を最大限に活かせるタイミングに設定されます。特に次のような節目が選ばれることが多いです。

  1. 地下・基礎工事の完了時:コンクリート打設後に埋まってしまう配筋や地盤改良の状況を確認する。
  2. 主要構造物の施工途中:橋梁・擁壁・管渠などで、完了後では確認困難な部位が出来上がる前。
  3. 工事全体の中盤(工程の50%前後):進捗の遅れや品質管理上の問題を早期に把握する。

実施回数については、つくば市の基準では対象工事ごとに1回以上と定められています。工事規模や工期の長さによっては複数回実施されることもあります。

実施時期の具体的な時点は、施工計画書や工程表の提出後に発注者と協議して決定するのが一般的な流れです。受注後の早い段階で発注担当者に確認しておくことが重要です。


中間検査の検査方法:書面検査と現場検査

公共工事の検査は、大きく書面検査(提出書類による確認)と現場検査(検査員が現場に臨場して行う確認)の2種類で構成されます(参考:姫路市「公共工事の検査とは」)。中間検査でもこの2つを組み合わせて実施されますが、確認書類の種類や現場での基本的な進め方といった一般的な手順は完了検査と共通します。書面検査・現場検査それぞれの標準的な流れは公共工事の完成検査の流れで詳しく解説しているため、ここでは重複を避け、中間検査だからこそ特に重視される確認ポイントにしぼって説明します。

中間検査で特に重視される確認ポイント

中間検査は「完成後には確認できない部分を工事中に押さえる」ことに主眼があるため、検査員は次の3点を重点的に確認します。

  • 隠蔽前の確認:コンクリートで隠れる配筋・埋設管・地盤改良など、完成後には見えなくなる部位が施工基準どおりに仕上がっているか。この隠蔽部位の確認こそ、完了検査ではなく中間検査を実施する最大の理由です。
  • 出来形の確認:設計寸法(幅・高さ・深さ・かぶり厚など)どおりに施工されているか。隠蔽される部位では、出来形管理図と施工中に撮影した工事写真が唯一の証拠となります。
  • 出来高の確認:現時点でどこまで施工が進んでいるか。出来高は、引渡しを伴わない出来高払いである部分払(公共工事)の算定根拠にもなるため、進捗と出来形を対応づけて記録しておくことが重要です。

したがって中間検査の準備では、書類を網羅的にそろえること以上に、隠れてしまう部位の写真と出来形・出来高の記録を施工と並行して確実に残すことが決定的に重要になります。

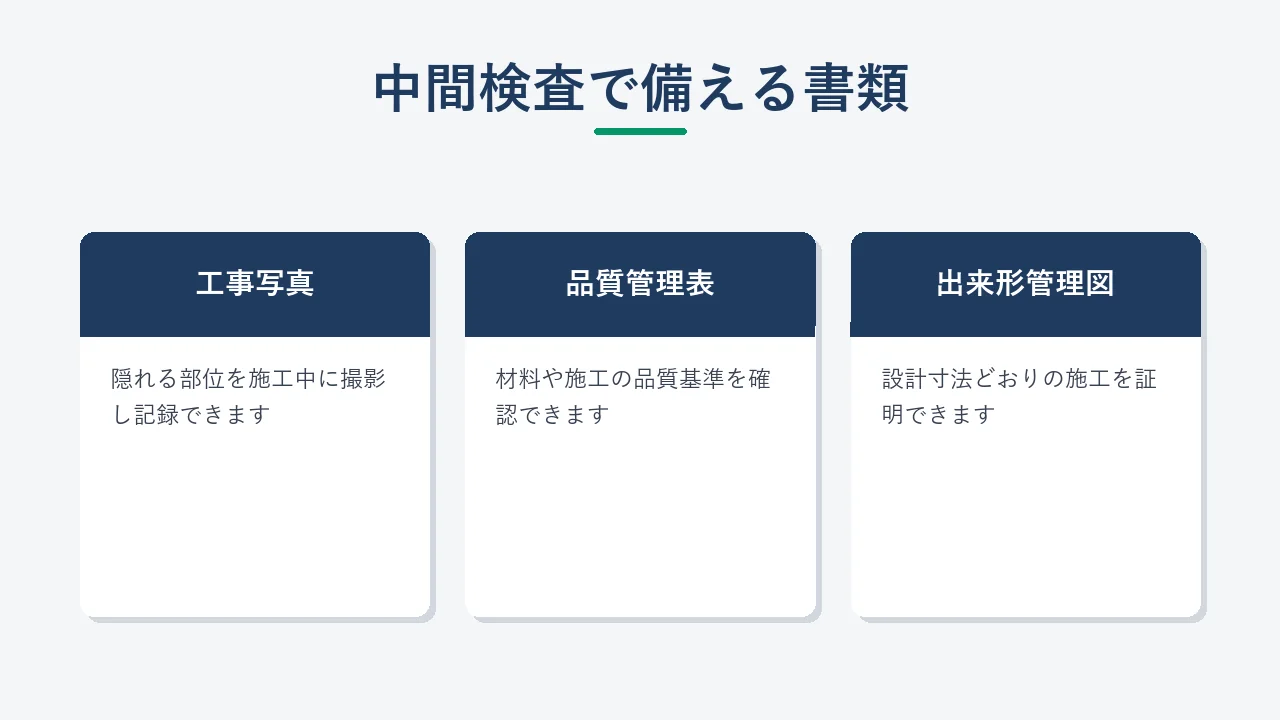

中間検査の書面検査で使う工事写真・品質管理表・出来形管理図を示した比較カード図

中間検査への対応:受注者として準備すべきこと

中間検査を円滑に通過し、良好な工事成績評定を得るために、受注者(建設会社)として事前に準備しておくべきポイントをまとめます。

1. 施工計画書の精度を高める

施工計画書は中間検査でも確認対象となります。品質管理計画・工程管理計画が実態と乖離していないよう、施工状況に合わせて随時更新してください。

2. 工事写真の撮影・整理を徹底する

コンクリートで隠れる配筋・埋設管・基礎など、完成後に見えなくなる部位は施工中に必ず写真を撮影します。発注者が指定する「工事写真管理基準」に従い、撮影項目と整理方法を確認しておきましょう。

3. 出来形・品質管理記録をリアルタイムで更新する

日次・週次で出来形計測と品質管理データを記録し、管理図に反映させます。検査直前にまとめて記入するようなことは避け、施工と並行して管理記録を積み上げることが重要です。

4. 低入札価格調査工事は特に厳格に管理する

低入札価格調査を経て落札した工事は、中間検査の対象に指定されるケースが多く、かつ品質面での不安が発注者側にある状態です。通常以上に丁寧な管理と説明準備が求められます。入札段階での積算精度を高めておくことが、施工品質維持の土台になります。入札の積算の進め方については、こちらの記事でも詳しく解説しています。

5. 検査当日の段取りを確認する

  • 検査員の受け入れ体制(現場代理人・監理技術者の立会い)
  • 提出書類一式の準備と当日の提示順序
  • 現場の整理整頓・安全確保

検査当日は、発注者との関係構築の場でもあります。誠実で丁寧な対応が、工事成績評定にも良い影響を与えます。


中間検査が工事成績評定に与える影響

中間検査の結果は、工事成績評定(工事成績点) に反映されます。工事成績評定は次回以降の入札において以下の場面で影響を持ちます。

  • 指名競争入札:成績が低い場合、次回の指名対象から外れる可能性がある
  • 総合評価落札方式:企業の施工実績・技術力として評価点に加算される
  • 工事成績評定点は、次回以降の発注者別評価(主観点)や総合評価落札方式の評価に反映されます(経審の審査項目ではありません)。

つまり、中間検査は「今の工事を完了させるための手続き」にとどまらず、次の受注機会に直結する重要な評価機会でもあります。中間検査で高評価を得ることは、長期的な受注競争力の向上につながります。

入札全体の戦略を考えるうえでは、入札で受注率を高めるためのコツをまとめた記事も参考にしてみてください。


よくある質問(FAQ)

中間検査は必ず実施されるのですか?

すべての公共工事に義務づけられているわけではありません。発注機関ごとに対象工事の基準(契約金額・工事種別など)が定められており、基準に該当する工事のみ実施されます。つくば市の例では契約金額4,500万円以上または低入札価格調査工事が対象です。受注後に契約書・特記仕様書・発注機関の規程を確認してください。

中間検査で不合格になった場合はどうなりますか?

「不合格」という形で工事を止める制度ではなく、検査の結果として是正指示が行われるのが一般的です。指摘を受けた部位や管理状況について是正措置を講じ、必要に応じて再確認を受けることになります。是正指示を受けた場合は速やかに対応し、発注者に報告することが重要です。放置すると工事成績評定に影響します。

中間検査の費用は受注者の負担になりますか?

中間検査そのものは発注機関(公共工事の発注者)が実施する検査であり、検査費用は発注者側が負担します。受注者は検査への対応(書類準備・現場での立会いなど)を行う義務がありますが、検査手数料を別途支払うことは通常ありません。ただし、建築基準法に基づく中間検査(民間の確認検査機関が行うもの)は別制度であり、手数料が発生します。

工事写真はどの程度撮影すれば十分ですか?

発注機関が「工事写真管理基準(撮影要領)」を定めている場合は、その基準に従うことが基本です。国土交通省の土木工事では「土木工事施工管理基準及び規格値」に撮影基準が示されており、各工種・部位ごとに撮影すべきタイミングと項目が規定されています。基準が明示されていない場合は、隠蔽部位・主要材料・施工状況の節目ごとに撮影し、日時・場所・工種を記録した写真帳を作成しておくと安全です。

中間検査と建築基準法の中間検査は同じものですか?

異なります。建築基準法に基づく中間検査は、建築物の特定工程(木造の場合は「屋根工事完了時」など)を対象に特定行政庁または指定確認検査機関が行う検査で、建て主(施主)が申請義務を負います。一方、本記事で解説している公共工事の中間検査(中間技術検査) は、公共発注者が受注した建設会社の施工状況を確認するための検査です。目的・根拠法令・実施者がまったく異なりますので、混同しないよう注意してください。


まとめ

公共工事の中間検査は、施工途中に検査員が臨場して品質・出来形・施工管理の実態を確認する検査です。引渡しや代金支払いは伴わない一方、工事成績評定を通じて次の受注機会に直結する重要なプロセスです。

受注者として押さえておくべき要点は次のとおりです。

  • 契約後すぐに中間検査の要否・実施時期を発注機関に確認する
  • 施工計画書・工事写真・出来形管理図などの書類を施工と並行して整備する
  • 低入札価格調査工事は特に品質管理と書面整備を丁寧に行う
  • 是正指示を受けた場合は速やかに対応・報告する

中間検査を適切にこなし、良好な工事成績評定を積み重ねることが、継続的な受注につながります。入札での受注機会をより確実に増やしていくためには、案件情報の把握も欠かせません。

複数の発注機関の案件を一元的にチェックしたい方には、業種・地域・キーワードを組み合わせて検索できる入札情報サービス bidscope をぜひご活用ください。毎朝の情報収集の手間を減らし、見落とし防止にも役立てていただけます。

タイトルとURLをコピーしました
